HOAS Huippu tähtää korkealle

Pääkaupunkiseudun suurin opiskelijakortteli HOAS Huippu valmistui keväällä Pasilaan. HOASin historiaan suurimpaan rakennushankkeeseen kuului kolme 17-kerroksista tornitaloa ja kolme seitsemänkerroksista kerrostaloa. Inlook toteutti mittavan kohteen kaikki väliseinät, alakatot ja seinäverhoukset.




TIIVISTELMÄ

  • Pasilan kuuden rakennuksen HOAS Huippua rakennettiin vaiheittain.
  • Inlook toteutti kohteessa väliseinät, alakatot ja seinäverhoukset.
  • Rakennusten korkeus ja kapeat käytävät aiheuttivat projektissa oman haasteensa tekemiseen.
  • Aikataulu pitkäkestoisessa projektissa vaatii paljon yhteensovitusta muiden urakoitsijoiden kanssa.



HOAS Huippua rakennettiin pitkään ja vaiheittain. Perustustyöt alkoivat jo vuonna 2022 ja toukokuussa 2024 Inlook pääsi toteuttamaan väliseiniä. Tammikuussa 2025 ryhdyttiin alakattojen asennukseen.

Valtaosa HOAS Huipun asunnoista rakennettiin vastaamaan opiskelijoiden nykyaikaisia asumistarpeita. Urbaani opiskelijakortteli sisältää 359 asuntoa.

Moderneista asunnoista moni on yksiö, mutta rakennuksista löytyy myös vastapainoksi useita yhteisöllisiä kohtaamispaikkoja. Yksi niistä oli Inlookin viimeistelemä monipuolinen liikuntasali. Väliseinien ja alakattojen rakennustöissä käytettiin poikkeuksellisen laajaa tuotevalikoimaa.



Logistisia haasteita korkeudesta

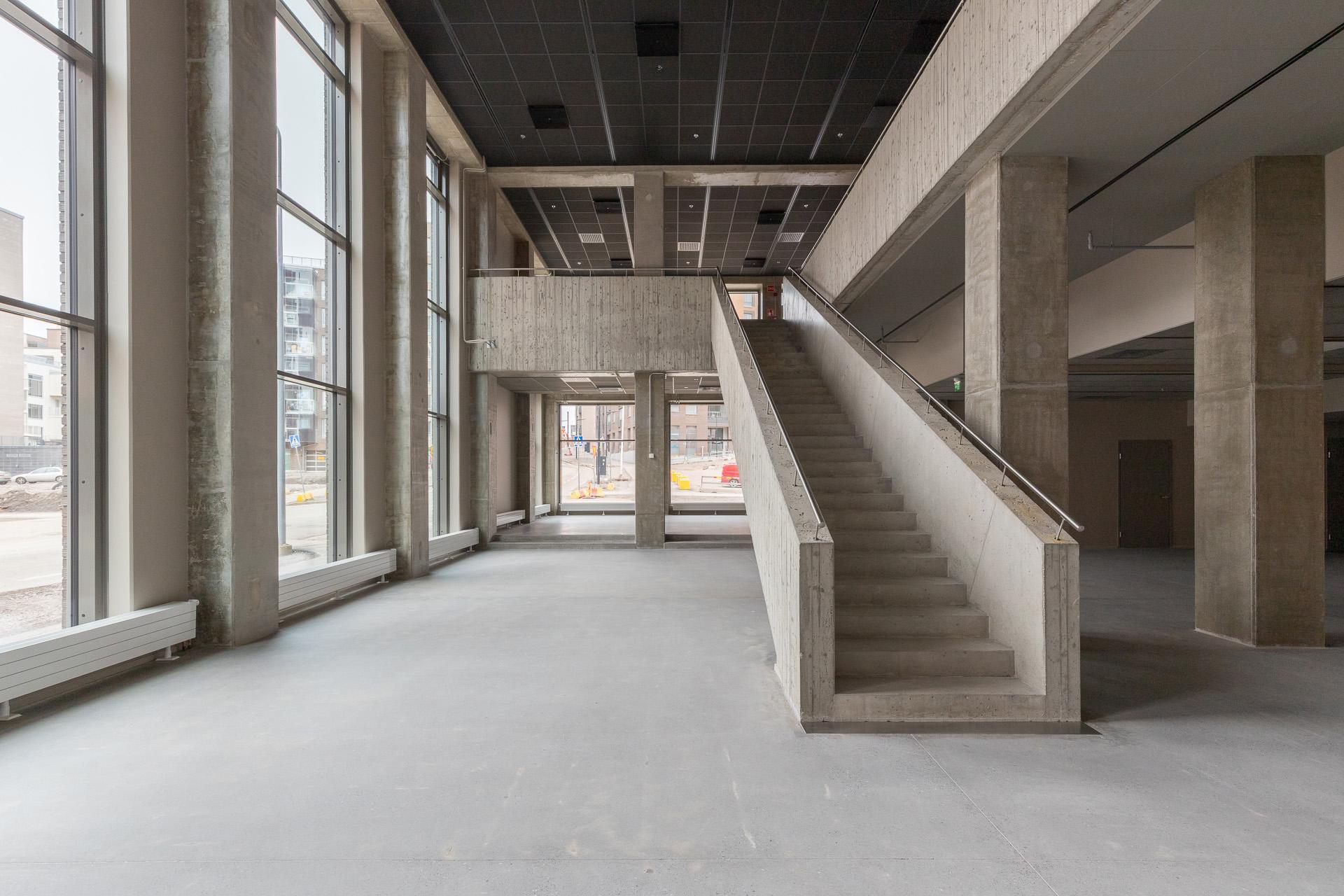

Kätevä sijainti liikenteen solmukohdassa, Triplan kauppakeskuksen vieressä on ihanteellinen. Työmaa oli logistisesti kuitenkin haastava.

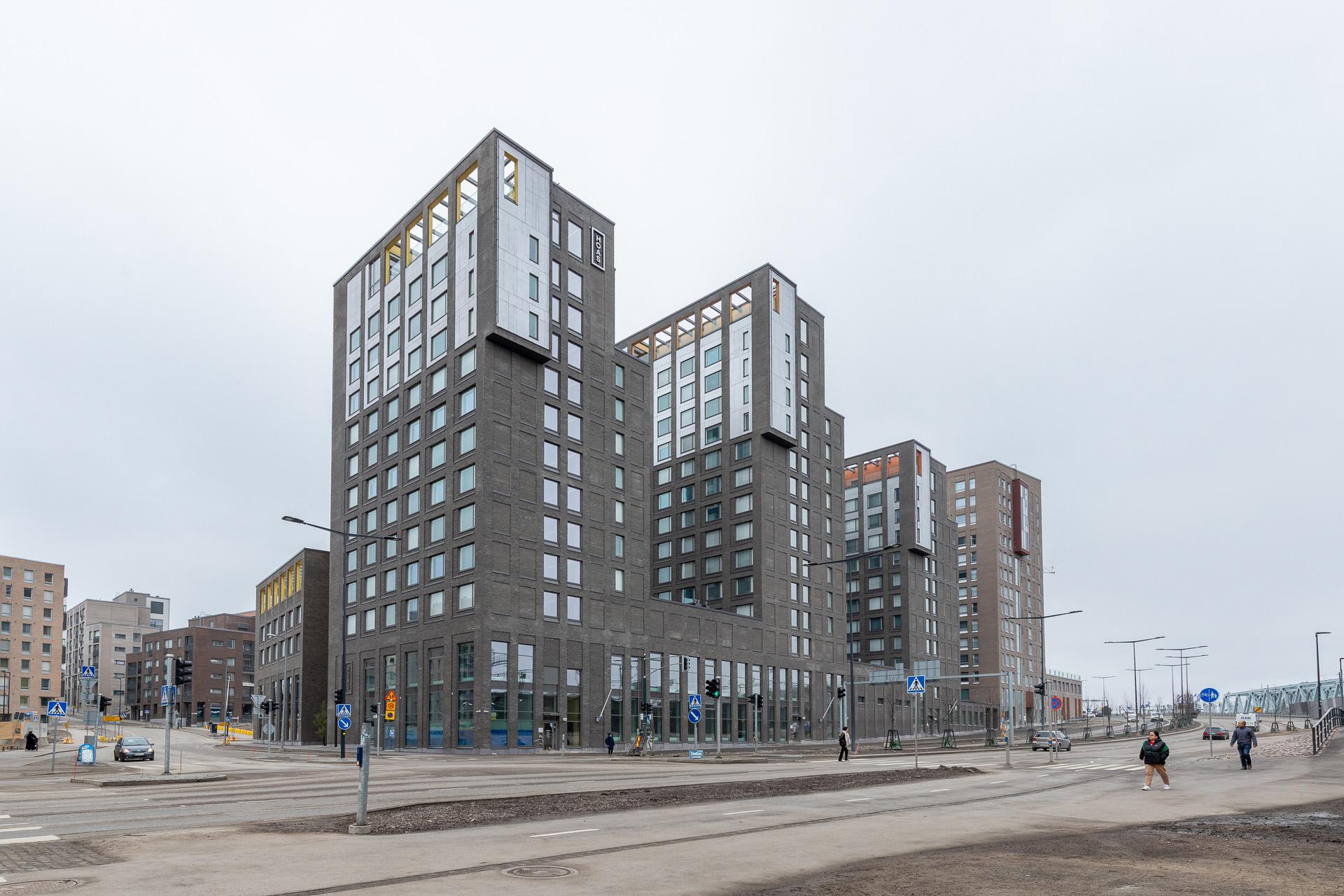

Massiivinen hanke oli jaettu A-, B- ja C-osioihin. Haasteita aiheuttivat rakennusten korkeat tornit, sillä työmaan logistiikka vaati korkeuden vuoksi erityistä suunnitelmallisuutta.

Asuntokerrokset toteutettiin tahtiaikataulun mukaan. Tornitalojen käytävien kapeus aiheutti pullonkaulan, koska materiaalien siirtely vaati tilaa. Työvaiheiden ajoitus olikin ratkaiseva tekijä koko projektin onnistumisessa.

Opiskelijat muuttivat ensimmäiseen tornitaloon syksyllä 2025.  Inlook sai projektista erinomaista palautetta hyvänä ja sitoutuneena yhteistyökumppanina, joka pysyy sovitussa. Koko hanke valmistui kevääksi 2026.

Arkkitehti: ONE Architects Oy
Pääurakoitsija: Hartela Oy
Sijainti: Höyrykatu 1, 00520 Helsinki
Valmistuminen: Maaliskuu 2026

TUOTTEET:
Ecophon Focus Dark Diamond/silver stone
Ecophon Focus A XL
Heradesign Superfine
Ecophon Super G
Ecophon Focus DG
Ecophon Master B
Ecophon Master SQ
Baux Wood Wool panels
Baux Pulp Origami panels
Timberwise TXT
Inlook Linear WP

SANASTOA:

Väliseinä: Rakennuksen sisällä oleva seinä, jonka tehtävänä on jakaa tiloja erillisiksi alueiksi tai huoneiksi. Väliseinä rakennetaan usein kipsilevystä, betonista tai harkoista. Väliseinien tulee täyttää säädetyt ääneneristys-, paloturvallisuus- ja talotekniikkavaatimukset.

Alakatto: Sisäkatto, joka rakennetaan rakennuksen varsinaisen kantavan katon tai välipohjan alle. Alakaton yläpuolelle usein sijoitetaan akustiikkaa parantavia rakenteita, putkia, ilmanvaihtokanavia, sähköjohtoja tai muuta, jota ei haluta esiin. Alakatto viimeistelee tilan ilmettä. Se voi sisältää ääneneristys- tai paloteknisiä ominaisuuksia.

Tahtiaikataulu: Tahtiaikataulu (tahtituotanto) on rakennushankkeiden johtamismenetelmä, jossa työvaiheet rytmitetään tarkasti ennalta määrätyn ajan (”sykkeen”) mukaan. Se muuttaa työmaan epävarmoista projekteista jatkuvaksi ja ennustettavaksi tuotantovirraksi, mikä lyhentää läpimenoaikoja ja tehostaa resurssien käyttöä.
